Status fra Hurrød Aktivitetshus 24.januar

Hurrød aktivitetshus – status per 24.januar

Del:

Bak hvert rom i Hurrød aktivitetshus ligger det hundrevis av dugnadstimer. Med Arnie Johannessen og Morten Helminsen i spissen har prosjektgruppa ledet an et imponerende løft, der foreldre og frivillige stiller opp dag etter dag. Innsatsen er intet annet enn fantastisk, og viser hva som er mulig når mange drar i samme retning for klubb og lokalmiljø. Her kommer en liten oppsummering basert på prosjektgruppas statusrapporter til og med 24.januar.

Toaletter og garderober

Gulvbelegg er nå ferdig lagt i samtlige toalettrom i bygget. Kun to dusj/toalettrom mangler himling. Rommene er ellers klare for sluttarbeid fra Selbak Rør. Dette området er blant de som ligger lengst fremme.

Sanse- og motorikkrom

Rommet er ferdig malt, teppefliser er lagt og gulvet er nesten ferdig primet. Avtale med Nedre Glomma Turn er inngått, og oppstart for barn 2–6 år er planlagt fra 2. februar. Dette rommet regnes som tilnærmet klart for bruk.

LES OGSÅ: Nedre Glomma Turn flytter inn i Hurrød Aktivitetshus

Golfsimulator

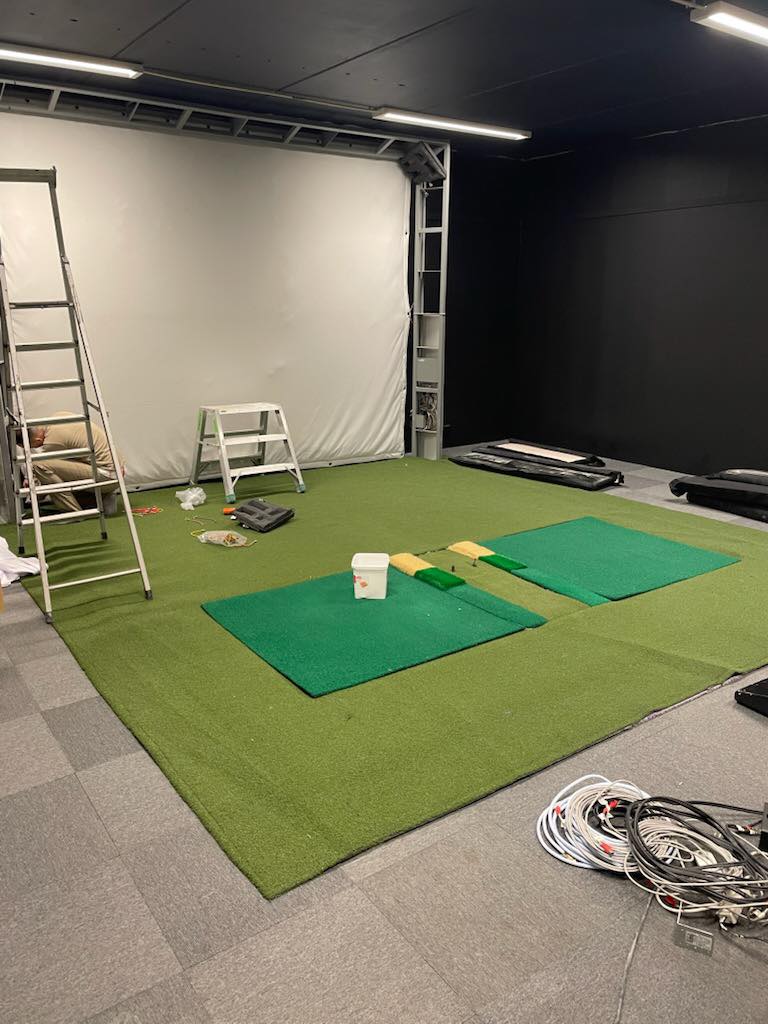

Selve simulatoren er hentet og monteringen er godt i gang. Rommet er ferdig med pirkemaling og dør er på plass. Det gjenstår noe finjustering og ferdigstillelse før full åpning, men prosjektet er tydelig i sluttfasen. Alle som er interessert i å bli oppdatert frem mot oppstart bes melde seg på interessentliste til daglig leder.

GIF Gym

Dør er montert, vinduer er malt og rommet er prioritert frem mot planlagt åpning 1. mars. Byggeteknisk arbeid går fremover, og fokus fremover er ferdigstillelse av overflater og tekniske installasjoner. Alle som er interessert i GIF Gymmen og ønsker å bli oppdatert frem mot oppstart bes også melde seg på egen interessentliste til daglig leder.

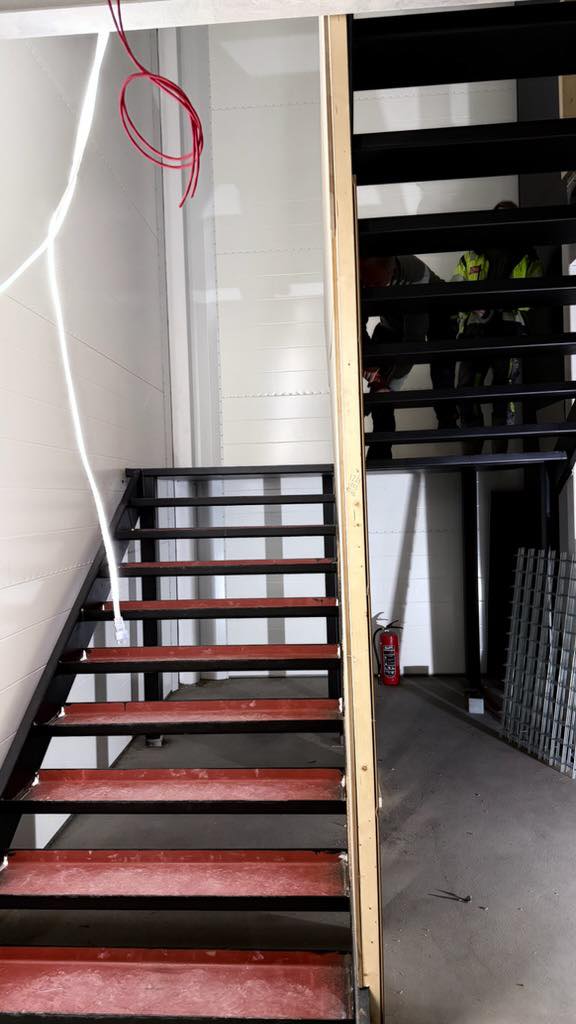

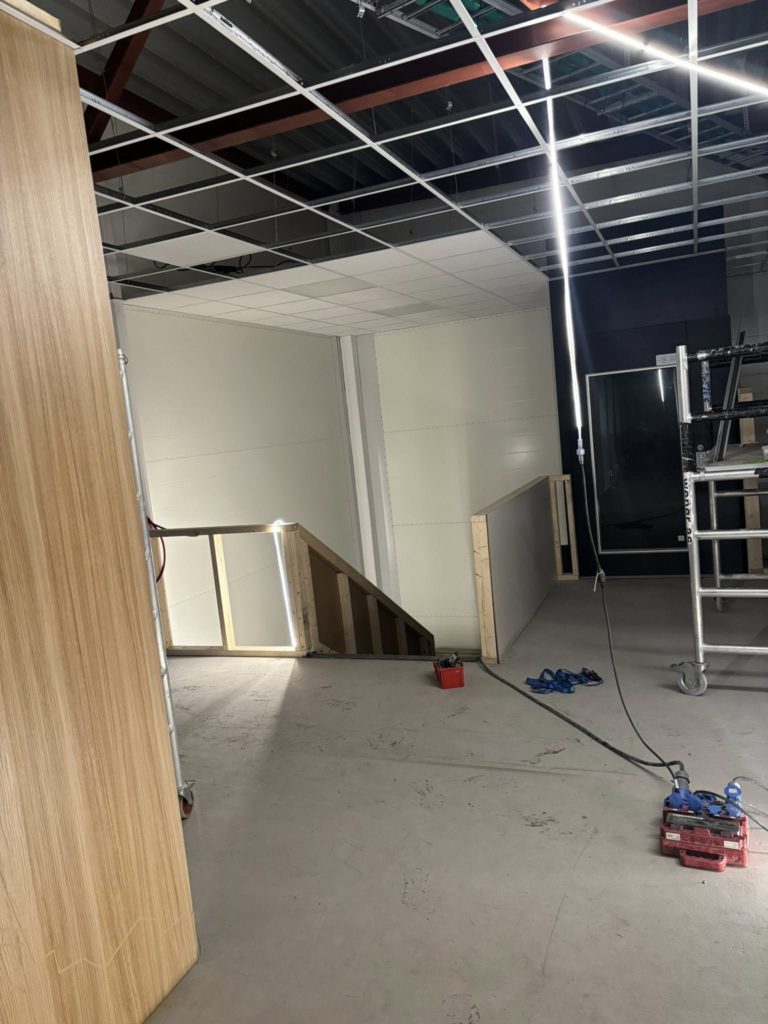

Trapp og trapperom

Stålkonstruksjon for halve trappa er montert. Trinnene er støpt av Avretting AS, og Smartpanel er under montering både i trapp og gang i 2. etasje. Dette området har hatt god progresjon siste uke.

Ganger og fellesarealer

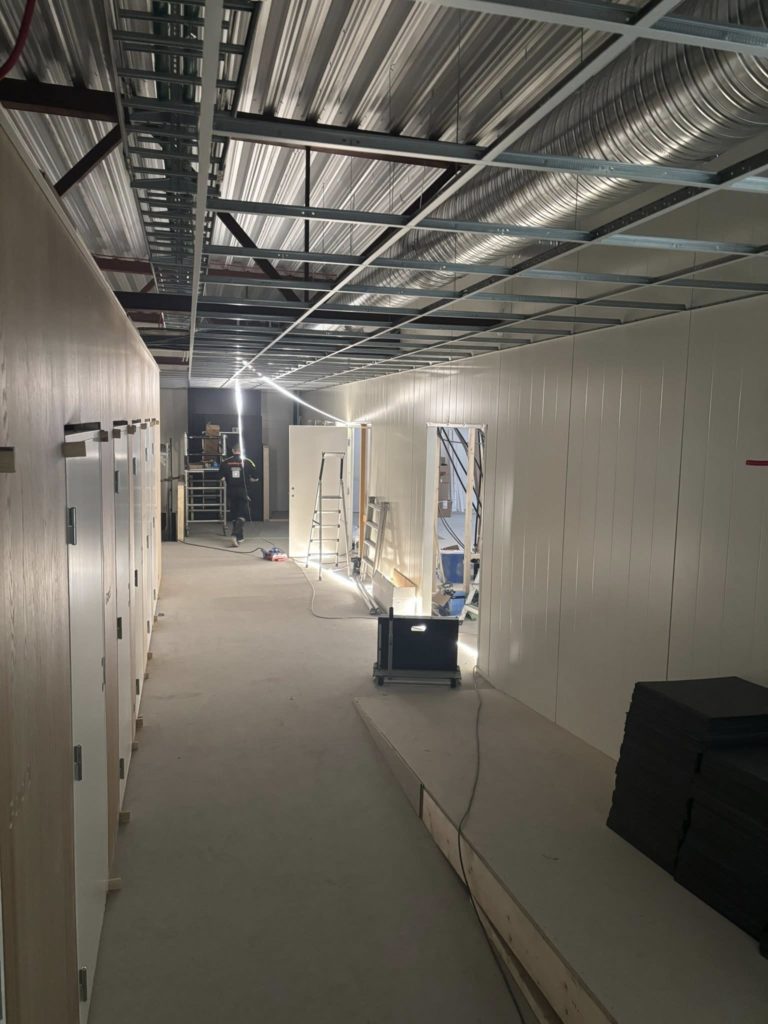

Gips i gangene er snart ferdig sparklet og klare for maling. Det er ryddet, feiet og vasket vegger flere steder. Himling i gangene er planlagt montert i løpet av kort tid.

Aktivitetshall

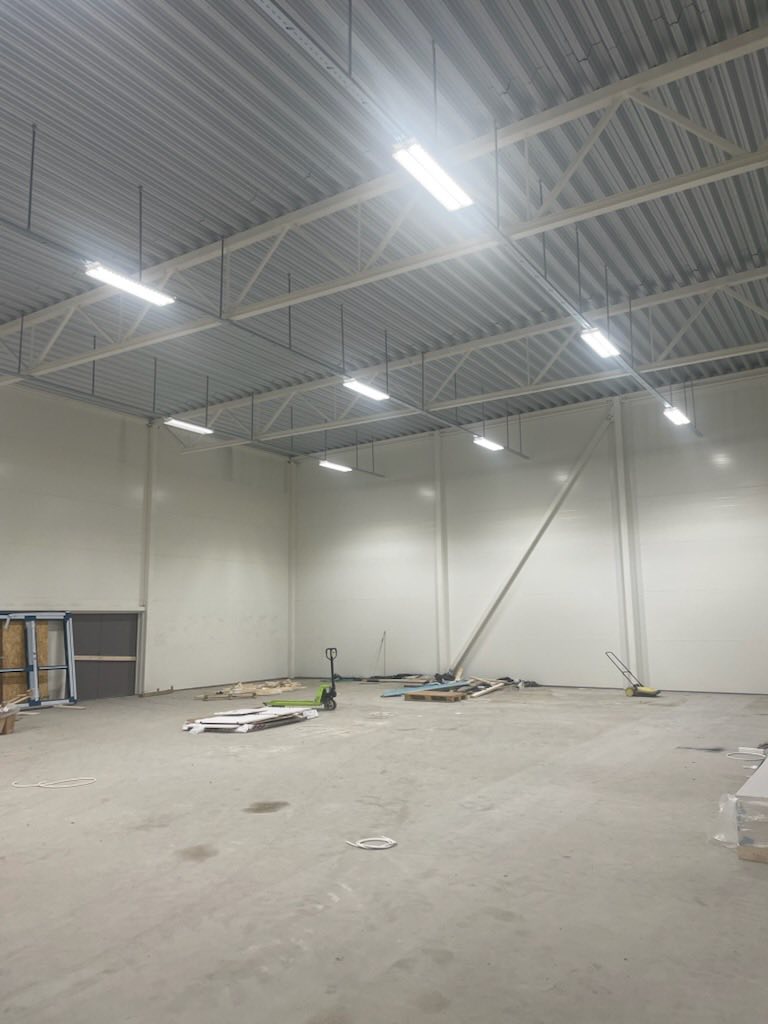

Utrulling av det nye håndballgulvet er godt i gang med god innsats og fremdrift. Parallelt er det gjort mindre malerarbeid og snekring i hallen, og montering av himling er nå i gang. Hallen har dermed tatt et tydelig steg fra byggeplass til ferdig aktivitetsflate.

Teknisk, el og ventilasjon

Installatøren, GK Norge og Nett-tjenester jobber fortløpende med elektro, ventilasjon og inntakskabler. Heis, ventilasjon og røropplegg er parallellarbeider som pågår og er kritiske for ferdigstillelse av fase 1.

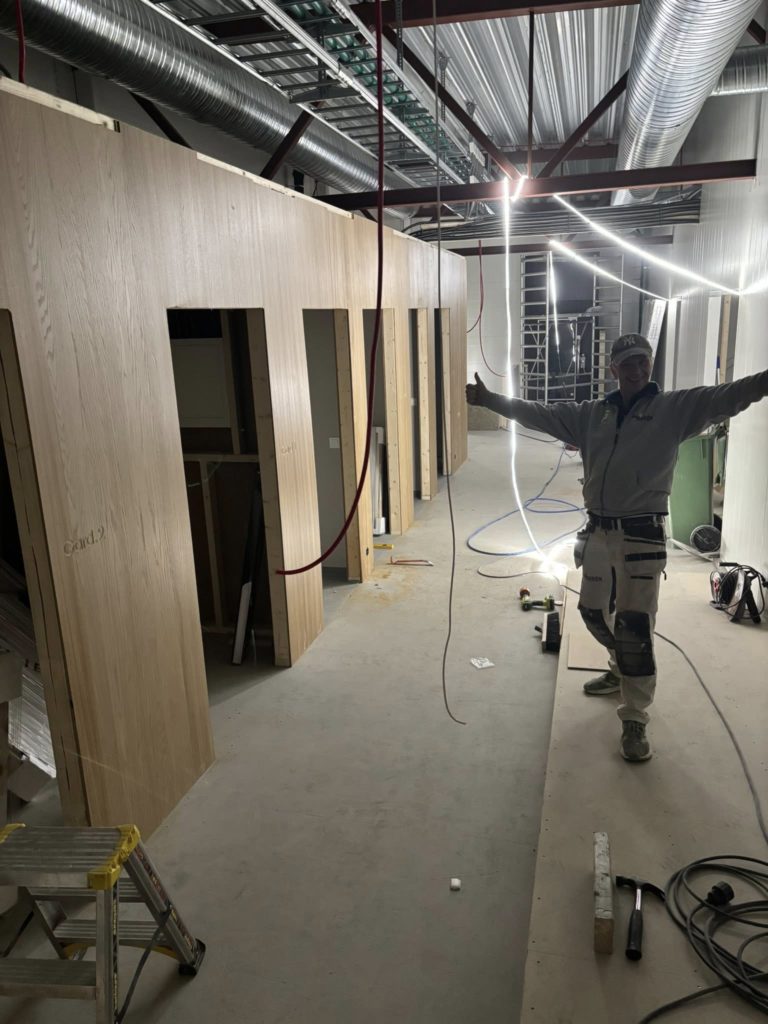

Dører og snekring

Flere dører er satt inn, men rundt ti dører gjenstår og er et tydelig behov fremover. Her etterlyses fortsatt tømrerkompetanse på dugnad.
